Donnerstag, 26. Februar 2015

KW 09

Heute wurde bei uns das Aufmaß für die Küche genommen.

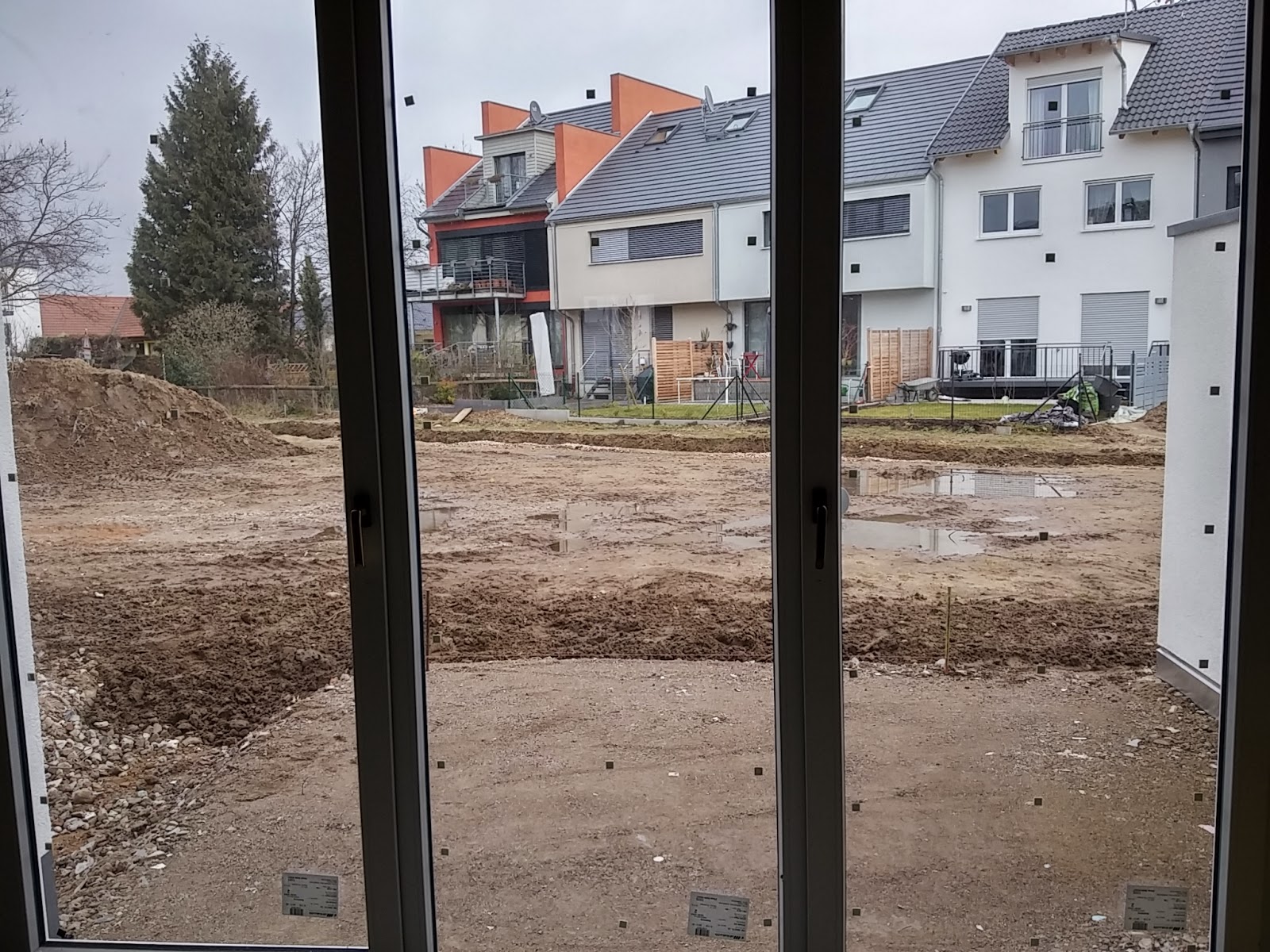

Draussen haben wir festgestellt, dass VOR dem Haus die Stufen angebracht und HINTER dem Haus die Vorbereitungen für die Terrasse getroffen wurden. Des weiteren wurde der Boden in der Höhe angepasst/aufgefüllt.




Nebenbei haben wir erfahren, dass nächste Woche die Trockenwände geschlossen werden und anschließend verspachtelt werden sollen. Danach soll dann gestrichen und tapeziert werden. Anschließend sollen die Fliesen verlegt werden (in rund 2-3 Wochen). Wir nähern uns langsam, aber sicher, dem Ende. :-)


Donnerstag, 19. Februar 2015

KW 08

Wir hatten heute unsere Bemusterungen für die Innentüren, Maler- und Tapezierarbeiten, sowie auch für das Laminat. Da ich der Firma Heuschkel schon im Vorfeld über unsere Wünsche bzgl. Laminat und Tapete mitgeteilt hatte, war Herr Heuschkel auch sehr gut vorbereitet und hat uns entsprechende Muster gezeigt. Aber wie das auch immer mit den Farben ist, fällt die Auswahl schwerer aus, als man es sich vorgestellt hat, weil die Auswahl so groß ist bzw. die Farbunterschiede so fein sind.

Ich bin da derjenige, der immer recht schnell eine Entscheidung trifft. "Ich nehm das und damit lebe ich dann. Fertig.". So mach ich mich dann bei den Farben nicht so verrückt. ;-) Meine Frau muss da immer genauer schauen und hat auch alle Muster mit nach draussen getragen, um es bei hellem Tageslicht sehen zu können, um auch ganz sicher zu sein - ich finde es grundsätzlich gut. Dauert halt alles etwas länger. :P

Auch hier gilt: Sobald man etwas vom Standard abweicht, zahlt man drauf. So war's bei den Sanitärobjekten, bei den Fliesen und jetzt natürlich auch bei den Farben und dem Laminat. Herr Heuschkel hat dazu auch nur kurz und verständlich erklärt, dass die Firmen für die Standards natürlich zu günstigeren Kursen einkaufen können, da sie entsprechend größere Mengen bestellen können. Extrawünsche müssen entsprechend auch extra bestellt werden. Hierfür gibts dann leider nicht die günstigen Konditionen.

Ausserdem konnten wir bei der Bemusterung bei uns im Haus feststellen, dass mittlerweile alle Wände auf allen Etagen stehen:



Die Treppe wird noch geschlossen.

Samstag, 14. Februar 2015

KW 07

Eine Woche nach dem Gießen vom Estrich, ist dieser zwar schon trittfest, muss aber noch etwas weiter trocknen, bis man mit dem Trockenbau weitermachen kann. Ansonsten würden die Trockenbauwände - von unten - die Feuchtigkeit vom Estrich aufnehmen.

Derweil wurde mit der Firma Bressem (Sanitär) im Haus besprochen, wo sich die jeweiligen Sanitärgegenstände (Waschtisch, Toilette, Heizung usw...) befinden sollen. Wobei die Platzierung ja schon vorher festgelegt wurde. Jedoch ging es hierbei um Feinheiten, wie z.B. Waschtisch mehr nach links zur Badewanne, oder mehr nach rechts zur Toilette, oder mittig usw. usf.., ebenso auch u.a. die Höhe von den Waschtischen und Toiletten.

Nächste Woche werden mit der Firma Heuschkel die Innentüren und das Laminat bemustert.

Freitag, 6. Februar 2015

KW 06 Update

Ein weiterer Meilenstein wurde heute erreicht: Der Estrich wird gerade bei uns ins Haus gegossen. Die Häuser 1-6 waren zur Mittagszeit schon fertig.

Somit hat in dieser Woche wieder alles nach Plan funktioniert. :-)


Ich vermute mal: Sobald der Estrich trittfest ist, werden die restlichen Trockenbauarbeiten im EG ausgeführt. (Dann kann unser Küchenstudio das Aufmaß nehmen.)

Während der Estrich dann erstmal trocknen kann, sollen nächste Woche die Arbeiten an den Außenanlagen beginnen (sofern das Wetter und die Temperaturen es zulassen - hoffen wir mal).

So siehts übrigens mit dem Estrich aus (3 Tage nach dem gießen):

Mittwoch, 4. Februar 2015

KW 06

Die Fussbodenheizung ist da! :-)





Die ersten Vorbereitungen für den Estrich werden auch schon getroffen.
